原创: 石油化工工程建设者
一、基础验收和处理

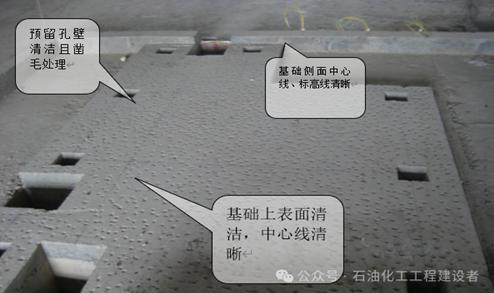

1 .基础验收
注意事项:
1)检查基础外观应无不得有裂纹、蜂窝、空洞、露筋等缺陷;
2)基础上标高基准线、纵横中心线及预留孔中心线明显;
3)复测基础几何尺寸,(基础地脚螺栓中心线要复测)。
2 .基础处理
注意事项:
1)基础表面铲出麻面,麻点深度宜不小于10mm,密度以每平方分米内有3个〜5个点为宜,表面不应有油污或疏松层;
2)放置垫铁或支持调整螺钉用的支撑板处(至周边约50mm)的基础表面应铲平;
3)贯穿式地脚螺栓锚板位置基础表面应平整,锚板贴合后水平度偏差不得大于2mm/m;

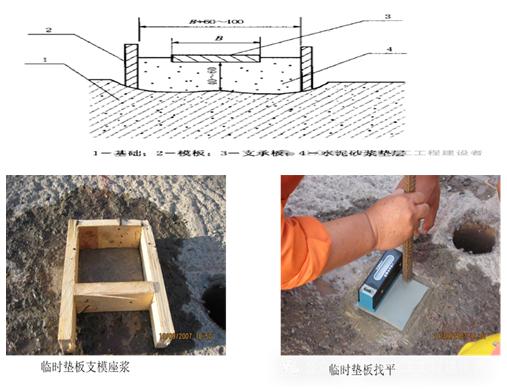

3. 顶丝支撑板安装
注意事项:
1)支撑板处采用座浆法放置支撑板;
2)支撑板上水平度允许偏差0.2mm/m,各支撑标高允许偏差5mm;

4.贯穿式地脚螺栓锚板位置基础表面应平整处理
注意事项:
贯穿式地脚螺栓锚板位置基础表面应平整,锚板贴合后水平度偏差不得大于2mm/m;
二、设备开箱
设备到货后,需要在监理和业主见证下开箱。开箱后注意检查设备各处开箱后检查和清点零件及备品备件等。
注意事项:
1)核对装箱单上设备型号规格是否与设计文件一致;
2)按装箱单和设备到货情况,制定开箱计划及开箱方案,准备必要的开箱工具及记录、临时存放零部件的库房或货柜等;
3)做好设备标识和防护工作。
4)大包装箱用电动锯切开压缩机包装箱,吊走包装箱上部分露出压缩机。5)由于设备不是立即就位及组装,特别是零部件/附件/备品备件等,一定需要加强保管,做好防盗工作。并且做好标识,避免长时间放置或导致混淆或无法查找。6)设备开箱,一般由施工单位提出,采购单位组织,所涉及的参建方要参加开箱。开箱过程中要做好记录,最好进行录像,并且拍摄照片。与供货单位仔细核对装箱单。
三、设备吊装就位
1、凝汽器吊装
凝汽器水平滑移就位(水平轨道+载重小车)
凝汽器就位后安装排气管及膨胀节
2、压缩机吊装
按指定的吊点进行压缩机吊装 离底面500mm后清理底座,缓慢落在基础垫铁上,并穿上地脚螺栓,并对正纵横轴线及螺栓孔。
注意事项:
1.按照机组的布置图和方位图,以及安装施工工艺的要求,来综合考虑压缩机组的吊装和压缩机厂房钢结构的交叉安装顺序,即在压缩机吊装就位以前,安装压缩机厂房钢结构时,将影响压缩机吊装的厂房钢结构立柱、横梁等暂不安装,待压缩机吊装就位后,再将厂房进行整体封闭。
2.考虑到施工工艺的要求和结构特点,首先安装蒸汽透平的凝汽器,然后吊装膨胀节,并将膨胀节临时固定。冷凝器和膨胀节的临时固定标高应比安装标高低30~40㎜,以避免在蒸汽透平吊装过程中,与膨胀节发生碰撞。
四、设备找平找正
注意事项:
1.压缩机找平找正:用千斤顶和临时工具调整机组位置,使机组底座上的纵横中心线标记与基础上的纵横基准线一致,误差≤2mm;通过调整顶丝或斜垫铁使机组轴中心标高达到设计标高,误差≤2mm。
2.调整顶丝或斜垫铁初步找平机组,用合像水平仪(精度0.01/1000)在蒸汽透平排汽侧轴颈和轴承中分面(或技术文件规定的找平基准点)上分别检测纵(轴)横向水平,满足技术文件规定(一般≤0.05/1000)。
五、设备地脚螺栓孔灌浆
注意事项:
1、螺栓及螺栓孔处理;清理干净、贯穿螺栓进行防护;
2、灌浆材料选用;细石混凝土、或高强灌浆料(最好使用高强度五收缩灌浆料),灌浆材料应比基础混凝土标号高一等级;
3、灌浆前检查确认;地脚螺栓在预留孔中应垂直,无倾斜。地脚螺栓任一部分离孔壁的距离应大15mm,地脚螺栓底端不应碰孔底。地脚螺栓上的油污和氧化皮等应清除干净,螺纹部分应涂少量油脂;螺母与垫圈、垫圈与设备底座间的接触均应紧密;螺栓应露出螺母,其露出的长度宜为螺栓直径的1/3~2/3。
4、灌浆层养护;应浇水养护,碎石混凝土浇灌时需养护7天。
5、注意区分一次灌浆和二次灌浆。这里说的地脚螺栓孔灌浆,一般指的就是一次灌浆。
|
